Cotações: comparar orçamentos

Dois ou três orçamentos do mesmo serviço, lado a lado, item a item. Você escolhe o melhor de cada linha — e o que escolheu entra na obra como comprometido, antes do dinheiro sair.

Três palavras que o sistema usa sempre do mesmo jeito:

PalavraO que é
Orçamento O papel do fornecedor: «isto custa tanto». Entra como qualquer documento — pelo site ou pelo WhatsApp — e o sistema já o reconhecia: é o gasto que ainda não aconteceu.
Cotação O agrupamento: os orçamentos de um mesmo serviço, postos lado a lado. «piso térreo», «alvenaria do muro».
Orçamento da obra O teto da obra inteira, definido em Obras. Não tem a ver com o papel do fornecedor.

Abrir uma cotação

Pelo site ou pelo WhatsApp — os dois caminhos chegam à mesma cotação.

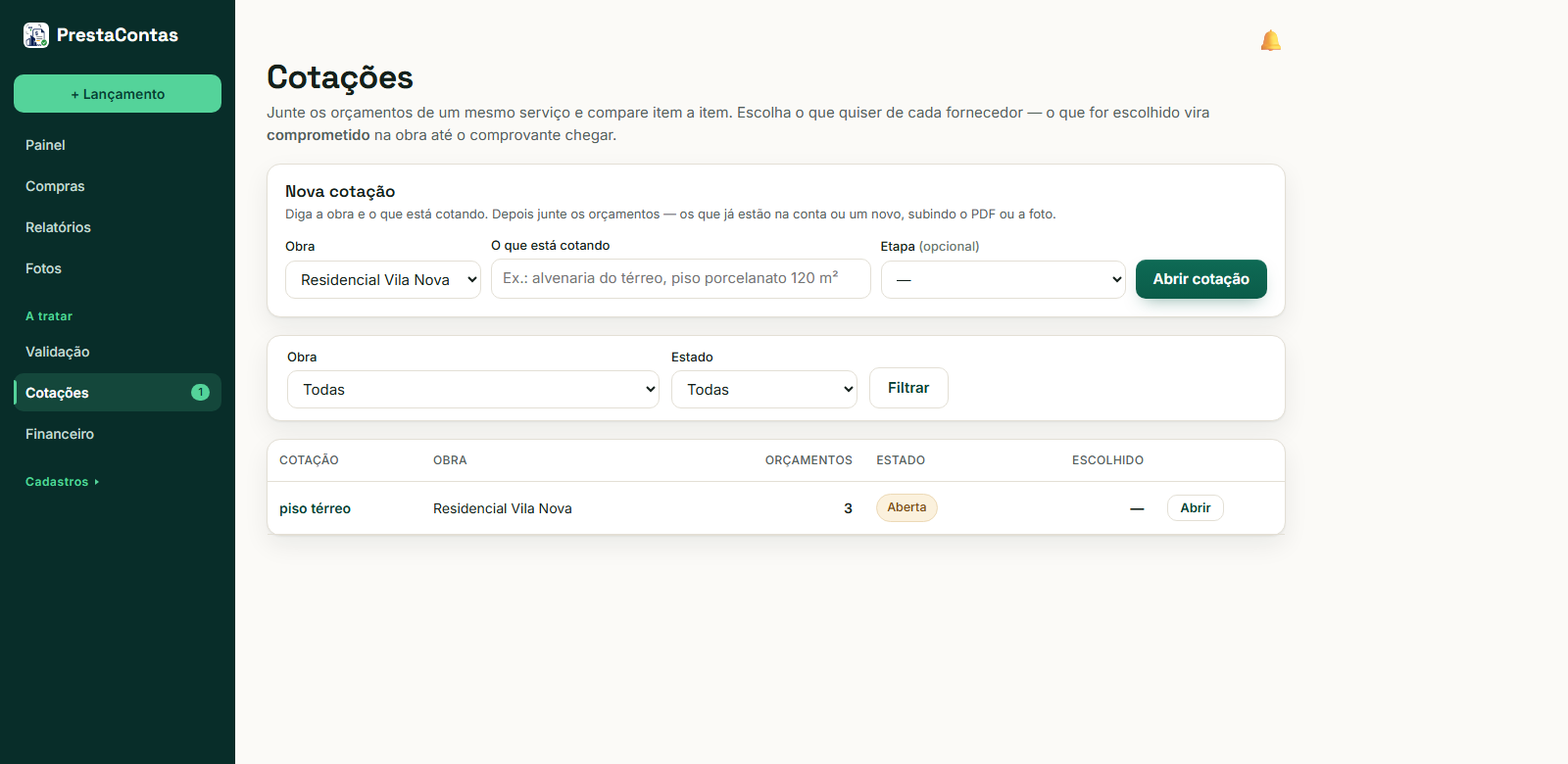

A tela de Cotações: «Nova cotação» em cima — obra, o que está cotando, etapa — e a lista embaixo, com a obra, quantos orçamentos, o estado e o valor escolhido.
A tela de Cotações: «Nova cotação» em cima — obra, o que está cotando, etapa — e a lista embaixo, com a obra, quantos orçamentos, o estado e o valor escolhido.

Juntar os orçamentos

Uma cotação compara a partir de dois orçamentos. Eles entram pelo site ou pelo WhatsApp:

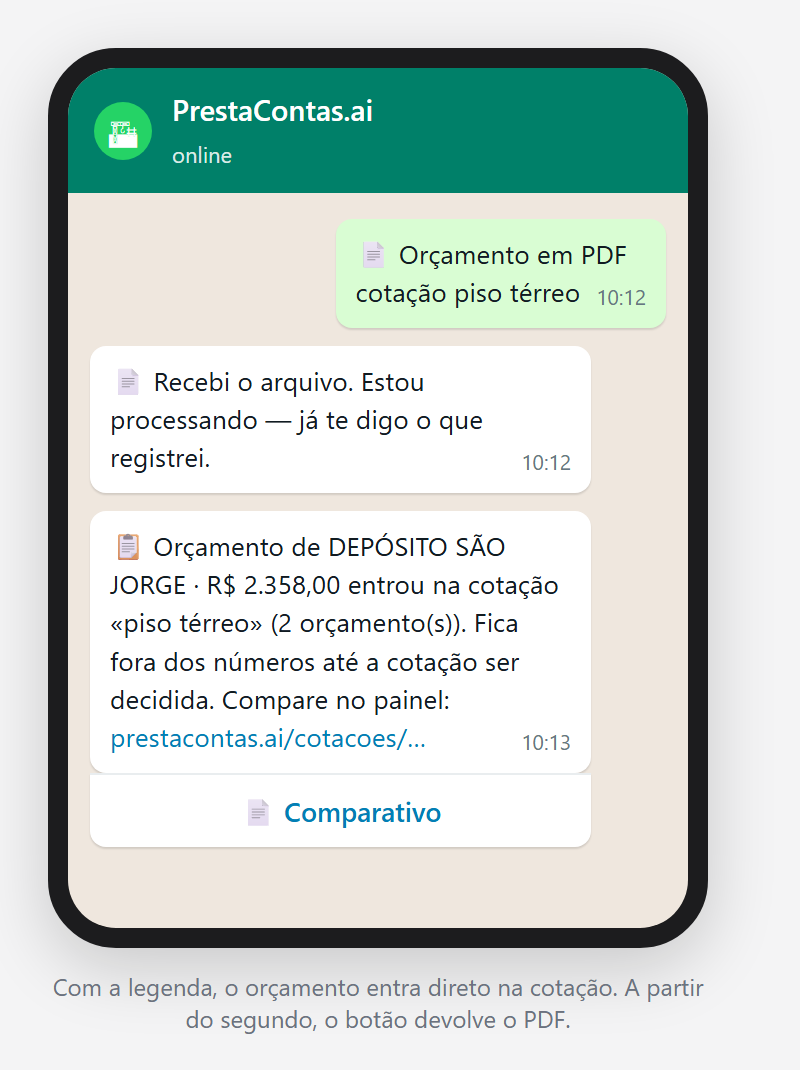

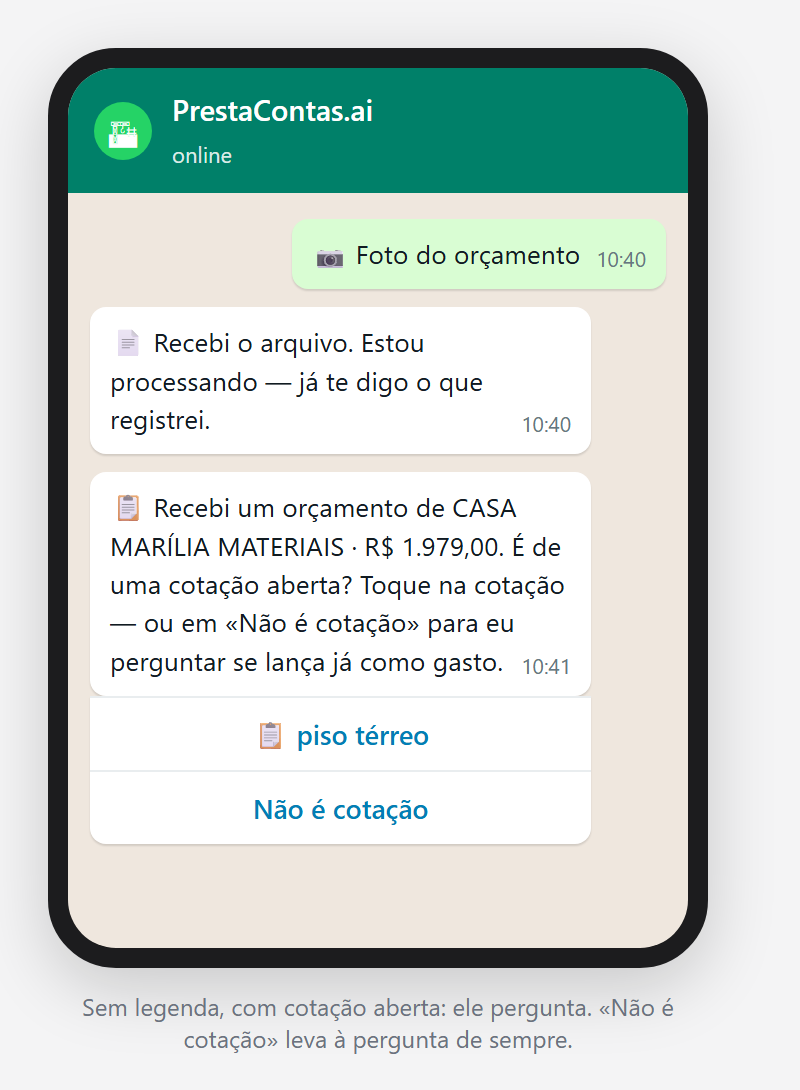

A conversa: o PDF do orçamento com a legenda «cotação piso térreo» e a resposta — entrou na cotação, com o botão «Comparativo». A conversa sem legenda: a pergunta «É de uma cotação aberta?», com o botão da cotação e «Não é cotação».
Com legenda, o orçamento entra direto; sem legenda, ele pergunta.

O orçamento numa cotação fica fora dos números. Não é gasto: ninguém pagou nada ainda. Ele não entra no total da obra, nem na fila de validação, nem nos relatórios — só no comparativo. Se a cotação for cancelada, os orçamentos voltam a ser orçamentos soltos, como eram.

O comparativo

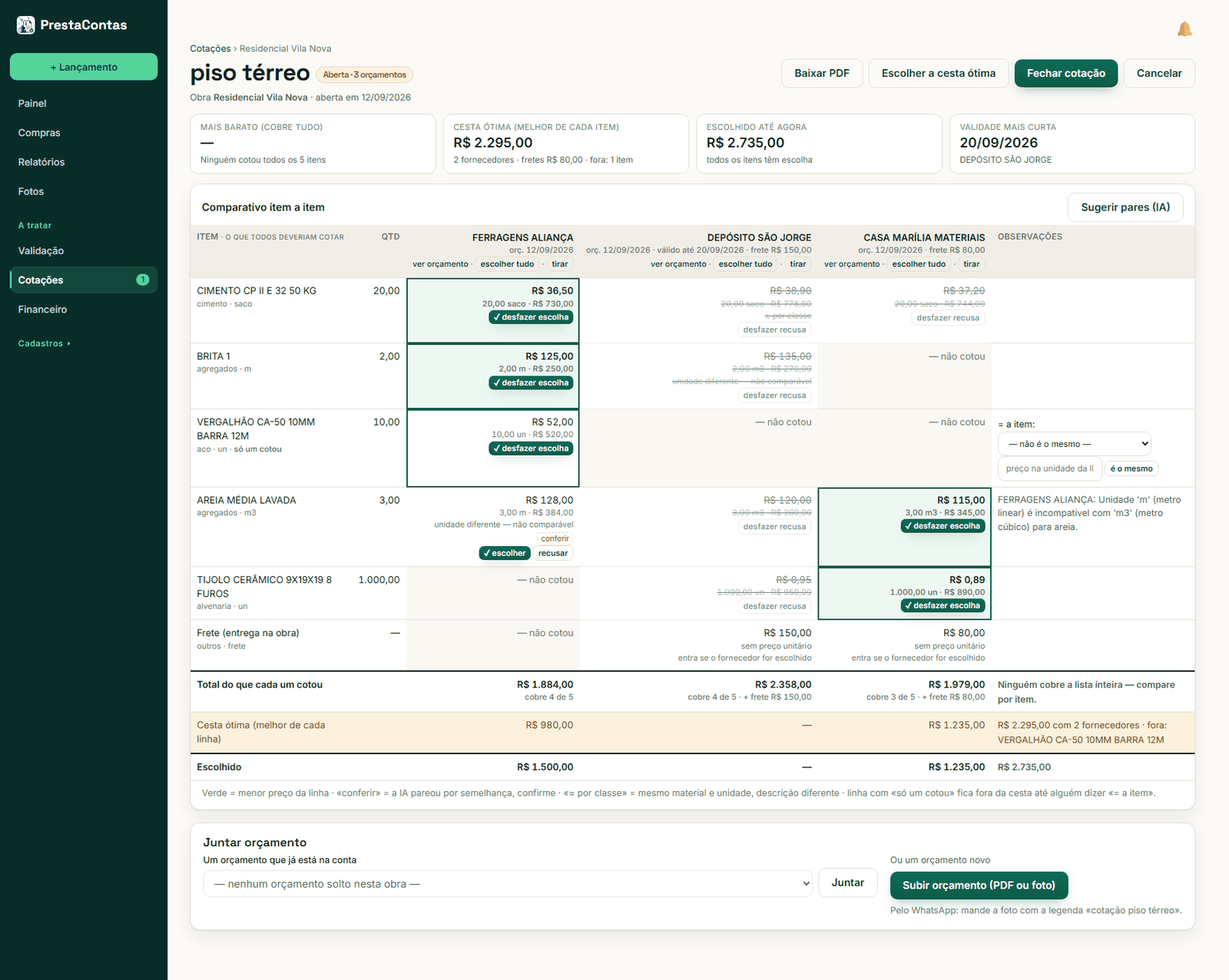

O comparativo de uma cotação com três orçamentos: itens em linhas, fornecedores em colunas, o menor preço em verde, «— não cotou» onde falta, e os quatro números do topo. Embaixo, «Juntar orçamento».
O comparativo de uma cotação com três orçamentos: itens em linhas, fornecedores em colunas, o menor preço em verde, «— não cotou» onde falta, e os quatro números do topo. Embaixo, «Juntar orçamento».

Cada linha é um item — a união do que todos deveriam ter cotado. Cada coluna é um fornecedor, com a data do orçamento, a validade e o frete no cabeçalho. Na célula, o preço unitário em cima e, embaixo, a quantidade e o total. O que a tabela diz sozinha:

MarcaO que quer dizer
Verde O menor preço da linha.
— não cotou Aquele fornecedor não incluiu o item. A linha fica à vista justamente por isso: o barato que não cobre tudo não é o mais barato.
conferir A IA pareou duas descrições diferentes como o mesmo material («CIMENTO CP II E 32» e «Cimento CP-II 50 kg»). Você confirma escolhendo — ou recusa.
≈ por classe Mesmo material e mesma unidade, descrição diferente: pareado pela classe do material.
unidade diferente — não comparável Um cotou em m³, outro em m: o preço aparece, mas não disputa o verde. A observação do fornecedor, quando existe, fica na coluna da direita.
só um cotou Um item que só apareceu num orçamento. Fica fora da cesta ótima até você dizer, no seletor = a item, que é o mesmo que outra linha — ou que não é.

O botão Sugerir pares (IA) pede à IA que procure de novo itens que sejam a mesma coisa com nomes diferentes — os que ela achar ficam marcados «conferir».

Os quatro números do topo

Embaixo da tabela, três linhas fecham a conta por fornecedor: Total do que cada um cotou (e quantos itens cobre), Cesta ótima e Escolhido. O frete segue o fornecedor: entra na conta de quem for escolhido, não se divide.

Escolher — item a item, por fornecedor ou pela cesta

Quem decide é o administrador da conta: quem compra manda os orçamentos e recebe as respostas, mas não escolhe. Três jeitos, e dá para misturar:

Escolher em dois fornecedores é normal — é o que a cesta ótima costuma dar. Cada um deles vira um pedido quando a cotação fechar.

Fechar a cotação: pedidos e comprometido

Fechar cotação muda o estado para Decidida e cria um pedido por fornecedor com itens escolhidos — o valor escolhido, o frete, a validade e o estado. Eles aparecem no bloco Pedidos desta cotação, na própria tela.

Um pedido aberto é dinheiro comprometido: a obra já deve, ainda que não tenha pago. O painel mostra isso embaixo do gráfico da obra — e, se a obra tem orçamento definido, quanto sobra do teto depois do comprometido.

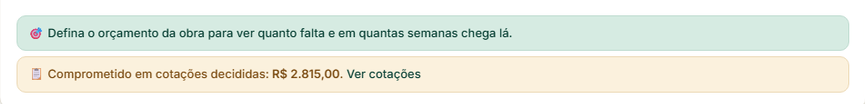

No painel, embaixo do gráfico da obra: o comprometido das cotações decididas, com o link para elas.
No painel, embaixo do gráfico da obra: o comprometido das cotações decididas, com o link para elas.

Fechou cedo demais? Reabrir devolve a cotação a Aberta: os pedidos são cancelados, as escolhas ficam e o que estava recusado volta a pendente. Só não se reabre uma cotação com pedido já pago. Cancelar desfaz a cotação inteira, enquanto está aberta: os orçamentos voltam a ser orçamentos soltos na conta.

Quando o pagamento chega

O comprovante ou a nota do fornecedor chega como sempre — pelo site ou pelo WhatsApp — e o sistema reconhece que aquele fornecedor tem um pedido aberto naquela obra:

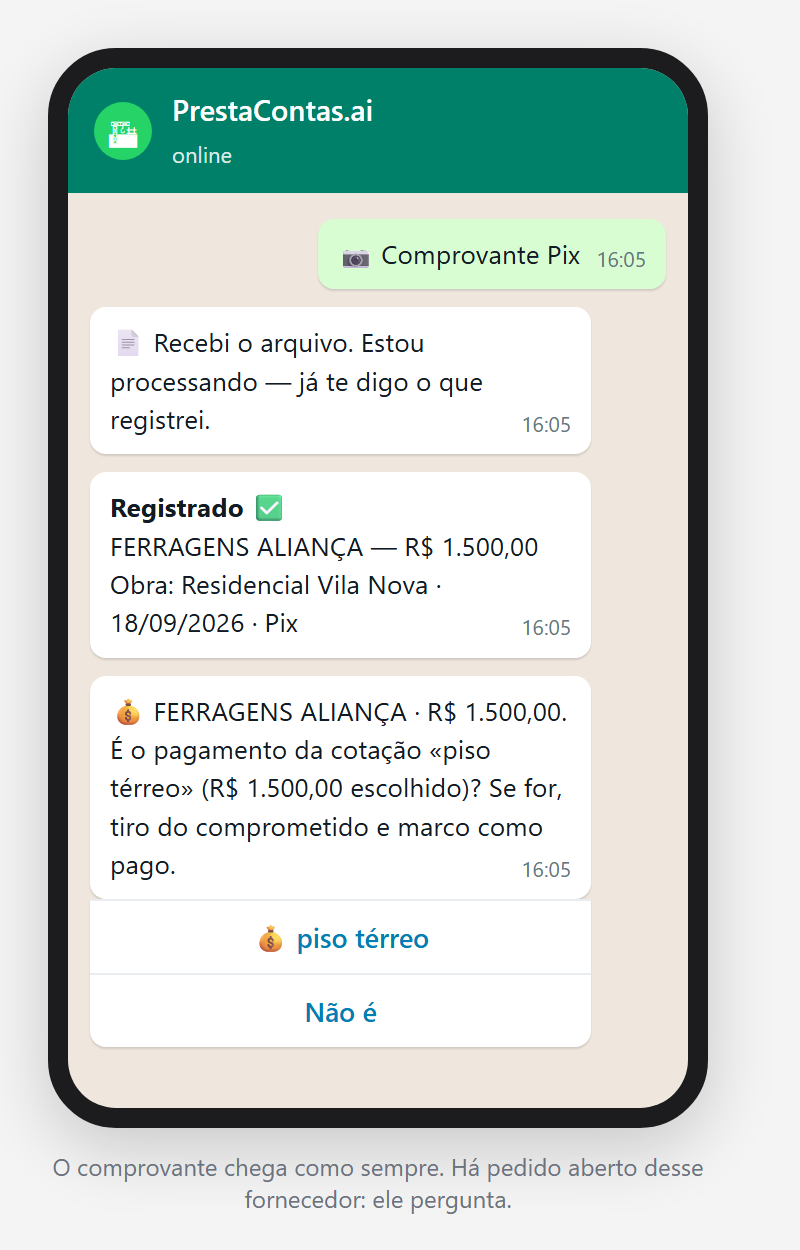

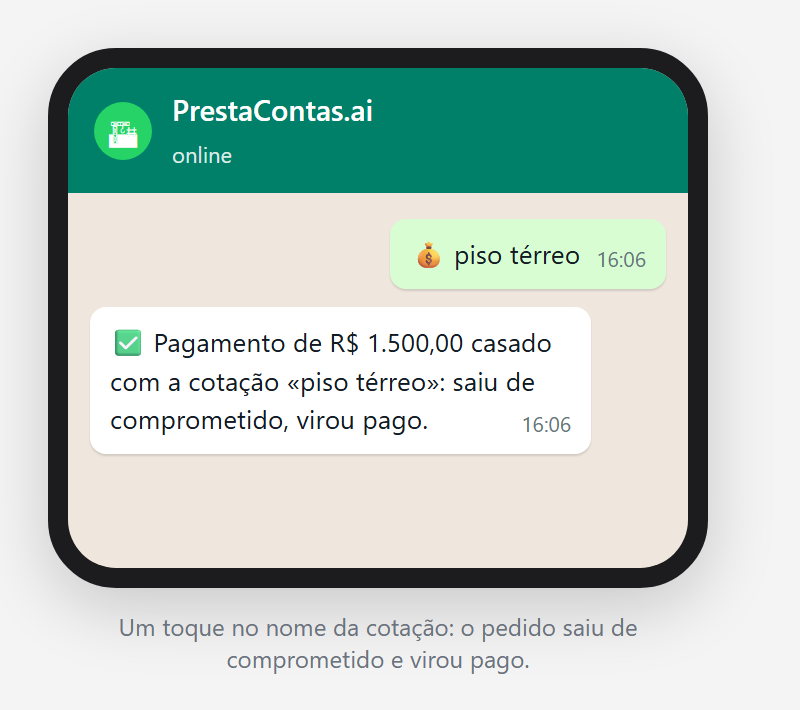

A conversa: o comprovante, o «Registrado» e a pergunta «É o pagamento da cotação «piso térreo»?», com o botão da cotação e «Não é». A resposta depois do toque: o pagamento casado com a cotação, saiu de comprometido, virou pago.
O comprovante chega como sempre; o sistema reconhece o pedido aberto e pergunta.

O comparativo em PDF

Baixar PDF, no topo da cotação, gera o comparativo para mandar ao fornecedor ou guardar com a obra — a mesma tabela, com o verde e as marcas. Pelo WhatsApp, o botão 📄 Comparativo chega junto com a confirmação de cada orçamento a partir do segundo, e devolve o mesmo PDF na conversa.

Os dois avisos no sino

Os dois levam à cotação — é lá que se resolvem.

Comparamos os orçamentos que você recebeu. Não buscamos preços na internet nem em tabela de mercado. O que o sistema sabe de preço é o que passou pela sua conta — os orçamentos das cotações e, para o que já foi comprado, o histórico em Materiais.
